Denne side beskriver vores erfaringer gennem hele byggeprocessen fra køb af Højmosevej 1E, Emdrup, København til indflytning i et sprit nyt typehus af HusCompagniet.
torsdag den 25. april 2013

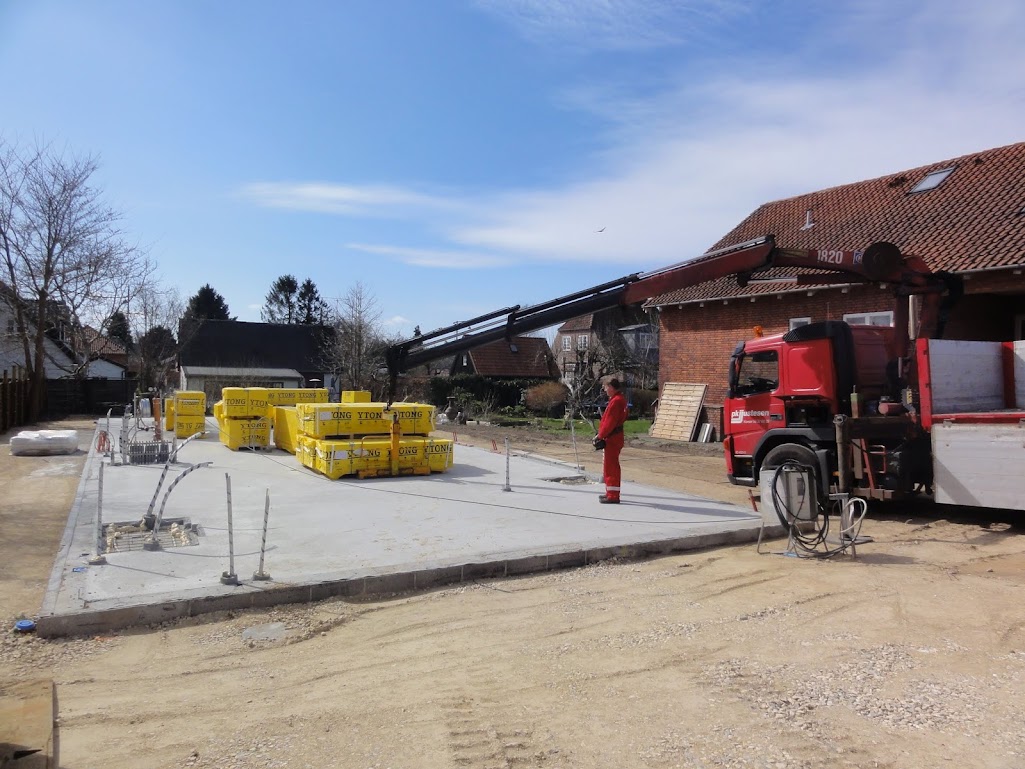

HusCompagniet leverer vægge (25/4-2013)
Så blev der leveret hele 25 tons vægge til vores lille palæ. Når væggene først er sat op, så kommer det til at ligne et rigtigt hus.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
onsdag den 24. april 2013
HusCompagniets underentreprenør, Brdr. Hansen, har efterladt grunden pænt. (23/4-2013, aften)
HusCompagniets underentreprenør, Brdr. Hansen, har efterladt grunden pænt. Der er kun kørt en begrænset mængde jord væk fra grunden, istedet er grundens fald blevet reguleret godt, så baghaven ikke skråner betydeligt mere. Den gode muldjord, som er gravet op, ligger øverst jævnt fordelt på vest- og sydsiden af huset.
Samtidig er der langt et bælte på 2 meter langs østsiden af huset frem til entreen, og der er lagt stabil grus i vores indkørsel.

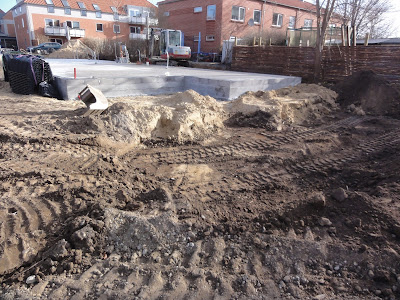

I går var der her et stor hul til faskine og nu ligner det næsten en have, som bare mangler lidt græs.
Jernpladerne skal bruges til placering af en container og alle de andre materialer, som bliver leveret på torsdag.
Samtidig er der langt et bælte på 2 meter langs østsiden af huset frem til entreen, og der er lagt stabil grus i vores indkørsel.
I går var der her et stor hul til faskine og nu ligner det næsten en have, som bare mangler lidt græs.
Jernpladerne skal bruges til placering af en container og alle de andre materialer, som bliver leveret på torsdag.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
tirsdag den 23. april 2013
Så er HusCompagniet stort set færdige med fundamentet - det skal bare lige slibes til :-) (18/4-2013, aften)
Så er HusCompagniet stort set færdige med fundamentet. Det gik hurtigt. Nu skal det tørre et par dage med varme i varmeslangerne, og derefter skal gulvet slibes til.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
Nu er "huset" tilsluttet kloakken, så nu mangler vi bare et toilet
HusCompagniet har nu tilsluttet vores "hus" til den offentlige kloak. Skelbrønden er blevet fint placeret lige inden for skel. Rørføringen er langt med et godt fald ud mod vejen.
Nu er de i gang med at fylde op omkring brønden.
HusCompagniet fandt i dag ud af, at faskinen ikke havde den aftalte dimension, så nu kommer der lige en ekstra vinkel på faskinen - hen mod huset, hvor de sidste par kassetter skal sættes ned i dag.
Nu er de i gang med at fylde op omkring brønden.
HusCompagniet fandt i dag ud af, at faskinen ikke havde den aftalte dimension, så nu kommer der lige en ekstra vinkel på faskinen - hen mod huset, hvor de sidste par kassetter skal sættes ned i dag.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
Fundamentet har slebet pænt (22/4-2013, aften)

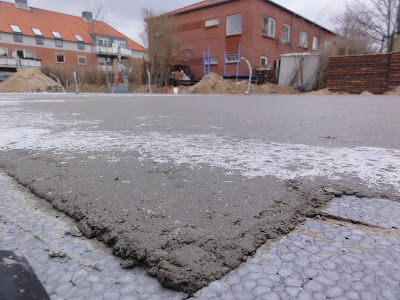

Fundamentet er nu slebet pænt, og brønden henne ved huset er sat. Gruset er fjernet så der nu kan graves ud til kloakken. I morgen etableres rørføringen af kloakken ud til skel, og der sættes en skelbrønd lige inden for skel.
Det ser da meget pænt ud :-)
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
mandag den 22. april 2013
Nu er fundamentet slebet og faskinen sat ned (22/4-2013)

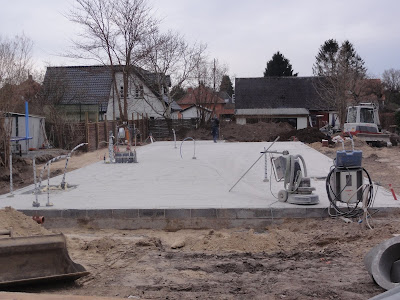

Nu er fundamentet blevet slebet to gange, og de er i gang med at feje betonstøvet væk. I morgen afsluttes arbejdet omkring fundamentet og det resterende gravearbejde, også er det nogle nye håndværkere, der tager over. Vi har været glade for den gode dialog med Bjørn og Torben fra Brdr. Hansen Entreprise Aps, og det flotte arbejde, som de lavet på vores grund.
Håndværkerne har været effektive her til morgen. Da vi var forbi i lørdags, stod faskine-kassetterne i en bunke på jorden. Nu er hullet til vores 12 meter lange faskine gravet, og faskinen er sat ned. Nu mangler de bare rørføringen fra det sidste hjørne og tilkoblingen til faskinen i den vestlige ende. Grundens bredde er udnyttet fuldstændig. Faskinen går fra byggelinje til byggelinje.
Her dækkes faskinen med fibertex.
Håndværkerne har været effektive her til morgen. Da vi var forbi i lørdags, stod faskine-kassetterne i en bunke på jorden. Nu er hullet til vores 12 meter lange faskine gravet, og faskinen er sat ned. Nu mangler de bare rørføringen fra det sidste hjørne og tilkoblingen til faskinen i den vestlige ende. Grundens bredde er udnyttet fuldstændig. Faskinen går fra byggelinje til byggelinje.
Her dækkes faskinen med fibertex.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
søndag den 21. april 2013
Så er HusCompagniet klar til at slibe fundamentet (20/4-2013)
Nu står fundament fint og tørt. På mandag skal det slibes, så det bliver helt glat. Og på torsdag kommer alle vægelementer til byggeriet.
HusCompagniet er begyndt at etablere belægning omkring huset, så de kan opstille stillads.
HusCompagniet har samlet tagnedløb, så der er gjort klar til at tagvandet kan ledes til faskinen. Denne bygges i næste uge.
HusCompagniet er begyndt at etablere belægning omkring huset, så de kan opstille stillads.
HusCompagniet har samlet tagnedløb, så der er gjort klar til at tagvandet kan ledes til faskinen. Denne bygges i næste uge.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
lørdag den 20. april 2013
HusCompagniet gør klar til at der skal slibes fundament (19/4-2013)
HusCompagniet holder planen ind til videre. Det er meget imponerende. De er ved nu at gøre klar til at der slibes fundament på mandag. Og på torsdag kommer alle væggene til huset. Så nu begynder det hele at tage form.
På billedet her under, er HusCompagniet ved at fjerne isolering, som har været brugt til at markere, at der svære en brusekabine. Senere kommer murerne og fylder huldet op i forhold til, hvordan hældningen inde i brusekabinen skal være.
HusCompagniet er også begyndt at grave ud til en 14 meter lang faskine.
På billedet her under, er HusCompagniet ved at fjerne isolering, som har været brugt til at markere, at der svære en brusekabine. Senere kommer murerne og fylder huldet op i forhold til, hvordan hældningen inde i brusekabinen skal være.
HusCompagniet er også begyndt at grave ud til en 14 meter lang faskine.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
torsdag den 18. april 2013
Betonen er nu fordelt på næsten 2/3 af fundamentet (18/4-2013, middag)
Der er gået godt en time siden det første læs beton ankom, og betonen er fordelt på næsten 2/3 af fundamentet.
Kanterne rettes til med murerskeen, så der ikke kommer beton udover den yderste række med lecablokke, hvor pynte-murstenene skal placeres efter vægge mm. er sat.
Kanterne rettes til med murerskeen, så der ikke kommer beton udover den yderste række med lecablokke, hvor pynte-murstenene skal placeres efter vægge mm. er sat.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
Nu hældes betonen ud over varmeslanger og rionet (18/4-2013, formiddag)
Kl. 9.30 ankom det første læs med flydende beton. Der skal anvendes lidt over tre tankfulde beton til fundamentet. Betonen hældes ud over varmeslanger og rionet.
Betonen fordeles jævnt og højden af tykkelsen af betonlaget kontrolleres løbende. Der bliver lagt et lag på ca. 10 cm.
Betonen hældes ud.
Betonen udjævnes.
Betonen fordeles jævnt og højden af tykkelsen af betonlaget kontrolleres løbende. Der bliver lagt et lag på ca. 10 cm.
Betonen hældes ud.
Betonen udjævnes.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
Varmeslangerne er på plads, og rionettet er i gang med at blive lagt ud, så alt er klar, når betonen kommer i morgen
Nu har HusCompagniet lagt varmeslanger ud og er i gang med at placere rionettet (ca. 1/3). I morgen tidlig leveres betonen, som skal hældes ud over hele dækket.
Nu kan man rigtig se vores store bruseniche. Der er lagt isolering hele vejen rundt om den.
Her samles varmeslangerne og vandledningerne i det kommende teknikskab.
Nu kan man rigtig se vores store bruseniche. Der er lagt isolering hele vejen rundt om den.
Her samles varmeslangerne og vandledningerne i det kommende teknikskab.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
onsdag den 17. april 2013
Nu lægges der varmeslanger og nyt vandstik
VVS'erne fra Uggerly er i færd med at lægge gulvvarmeslanger rundt i hele huset. De startede i morges og allerede kl. 11 havde de lagt 3/4 af varmeslangerne ud. De lægger omkring 1200 meter varmeslanger. Varmeslangerne inddeles i zoner, så man kan regulere varmen individuelt i de forskellige rum. Vi har bl.a. forberedt til at etablere et reelt kontor i stuen, som derfor også har fået sin egen zone.
Varmeslangerne lægges direkte ovenpå isoleringspladerne og fastgøres med små plast bøjler med modhager. Varmeslangerne placeres fint i forhold til de gule markeringer.
Her ses vores nye vandstik. Vi skal ikke have gammel vandledning på vores grund :-)
Varmeslangerne lægges direkte ovenpå isoleringspladerne og fastgøres med små plast bøjler med modhager. Varmeslangerne placeres fint i forhold til de gule markeringer.
Her ses vores nye vandstik. Vi skal ikke have gammel vandledning på vores grund :-)
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
Næsten hele gulvisoleringen er lagt ud (16/4-2013, eftermiddag)
Det er eftermiddag, og næsten hele gulvisoleringen blevet lagt. Det tog ikke ret lang tid. I morgen kommer VVS folkene og lægger varmeslagerne til gulvvarme og varmtvand. HusCompagniet skal også etablere det lange vandstik.
Her ses to af hjørnerne.
Vi fik heldigvis lige mindet HusCompagniet om, at vi skal bruge vand til begge brusere, så det skulle være på plads nu. ;-)
Bemærk manglende ledning ved siden af det højre afløb.
Der er også kommet faskine til huset. Kassetterne bliver gravet ned i denne uge.
Her ses to af hjørnerne.
Vi fik heldigvis lige mindet HusCompagniet om, at vi skal bruge vand til begge brusere, så det skulle være på plads nu. ;-)
Bemærk manglende ledning ved siden af det højre afløb.
Der er også kommet faskine til huset. Kassetterne bliver gravet ned i denne uge.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
tirsdag den 16. april 2013
Isoleringen er nu i gang med at blive lagt ud (16/4-2013, morgen)
Det er morgen og HusCompagniet er netop gået i gang med at lægge isolering. Der skal lægges to lag af Sundolitt plader ud.
Der er forberedt til at trække el ud i vores sydvendte have.
Der er forberedt til at trække el ud i vores sydvendte have.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
Alle indvendige rørføringer er på plads, og der er klar til at udlægge isolering i morgen (15/4-2013)
Nu er alle de indvendige rørføringer på plads, og arealet er planeret perfekt. I morgen kan de flittige håndværkere kaste sig over isoleringen. Når gulvisoleringen er lagt ud, lægges der et rionet, og ovenpå rionettet lægges varmeslangerne, så vi kan få gulvvarme i hele huset :-)
Her ses fra venstre langs husmuren indføringen af fjernvarmen, afløb til håndvasken i bryggerset og trækrøret til el. Helt fremme i billedet ses afløbet til vaskemaskinen.
Nu er bjerget med isolering blevet leveret.
Her ses isoleringspladerne tæt på.
Her ses fra venstre langs husmuren indføringen af fjernvarmen, afløb til håndvasken i bryggerset og trækrøret til el. Helt fremme i billedet ses afløbet til vaskemaskinen.
Nu er bjerget med isolering blevet leveret.
Her ses isoleringspladerne tæt på.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
mandag den 15. april 2013
De indvendige rørføringer er næsten på plads, men tidsplanen er stram
Der arbejdes intensivt på at etablere alle de indvendige rørføringer, så HusCompagniets stramme tidsplan kan overholdes. I morgen skal der være klar til at lægge Sundolitt isolering og udlægning af jernnet.
Helt ude til venstre i billedet ses afløbet til vores dobbelt-bruseniche.
Der lægges afløb til børnenes badeværelse.
Der er i gang med at blive etableret trækrør til el.
Helt ude til venstre i billedet ses afløbet til vores dobbelt-bruseniche.
Der lægges afløb til børnenes badeværelse.
Der er i gang med at blive etableret trækrør til el.
Etiketter:
Erfaringer,
HusCompagniet,
længehus,
nybyggeri,
Typehus
søndag den 14. april 2013
Så er HusCompagniet startet på at etablere rørføringer ind i huset (13/4-2013)
Vi var på besigtigelse med vores bygningssagkyndige, Kim, som vil følge byggeriet med professionelle briller. Han fremhævede, at fundamentets hjørner af lecablokke var udført rigtig godt. Han komplimenterede endvidere, at der var god orden på byggepladsen.
Her er gjort klar til forældrebadeværelset i det nordøstlige hjørne.
Fjernvarmekoblingerne nåede lige at blive leveret inden weekenden. Det krævede "kun" et par opkald til fjernvarmeforsyningen hos HOFOR.
Tina sidder og nyder vores fremtidige sofastue med naturlig udluftning.
Her er gjort klar til forældrebadeværelset i det nordøstlige hjørne.
Fjernvarmekoblingerne nåede lige at blive leveret inden weekenden. Det krævede "kun" et par opkald til fjernvarmeforsyningen hos HOFOR.
Tina sidder og nyder vores fremtidige sofastue med naturlig udluftning.
torsdag den 11. april 2013
Placering og støbning af sidste række sokkelsten (11/4-2013)
Torsdag eftermiddag var den sidste række sokkelsten blevet støbt oven på de to foregående rækker sokkelsten hele vejen rundt.
...og der er sirligt blevet spartlet fint op på ydresiden af sokkelstenene. Samtidig er HusCompagniet begyndt at fylde op med grus udvendigt langs soklen
Det er torsdag morgen og den tredje række med sokkelsten er stillet klar til at blive støbt fast
Præcision er en dyd. :-)
...og der er sirligt blevet spartlet fint op på ydresiden af sokkelstenene. Samtidig er HusCompagniet begyndt at fylde op med grus udvendigt langs soklen
Det er torsdag morgen og den tredje række med sokkelsten er stillet klar til at blive støbt fast
Præcision er en dyd. :-)
